Baustand Mainfrankensäle Ende November 2014 - Noch viel zu tun bis zur Eröffnungsfeier am 3./4. Januar 2015

Veröffentlicht am von Dieter Gürz

MFS Baustand 28.11.14 05 Restaurant Terrasse 1 MFS Baustand 2.12.2014b

Schon allein äußerlich hat sich seit dem letzten Artikel vom 24. Oktober 2014  viel getan rund um die Mainfrankensäle. So wurde nun die Terrasse für das Restaurant auf der Nordseite errichtet  (im Bild mit Blick auf den Main) und zur Zeit werden die Außengehwege rund um die Halle asphaltiert.

MFS Baustand 28.11.14 05 Restaurant Aufgang 1 MFS Baustand 28.11.14 05 Restaurant Terrasse 1a MFS Baustand 28.11.14 05 Restaurant Terrasse 1aaa MFS Baustand 28.11.14 05 Restaurant Terrasse 1c

Eigener Zugang zum Restaurant "Kaskade" auf der Nordseite.

MFS Baustand 28.11.14 05 Restaurant Terrasse 1aa MFS Baustand 28.11.14 05 Restaurant innen 1 MFS Baustand 28.11.14 05 Restaurant innen 2

Das Restaurant "Kaskade" hat einen Türausgang zur Außenterrasse (Foto Mitte)  erhalten.

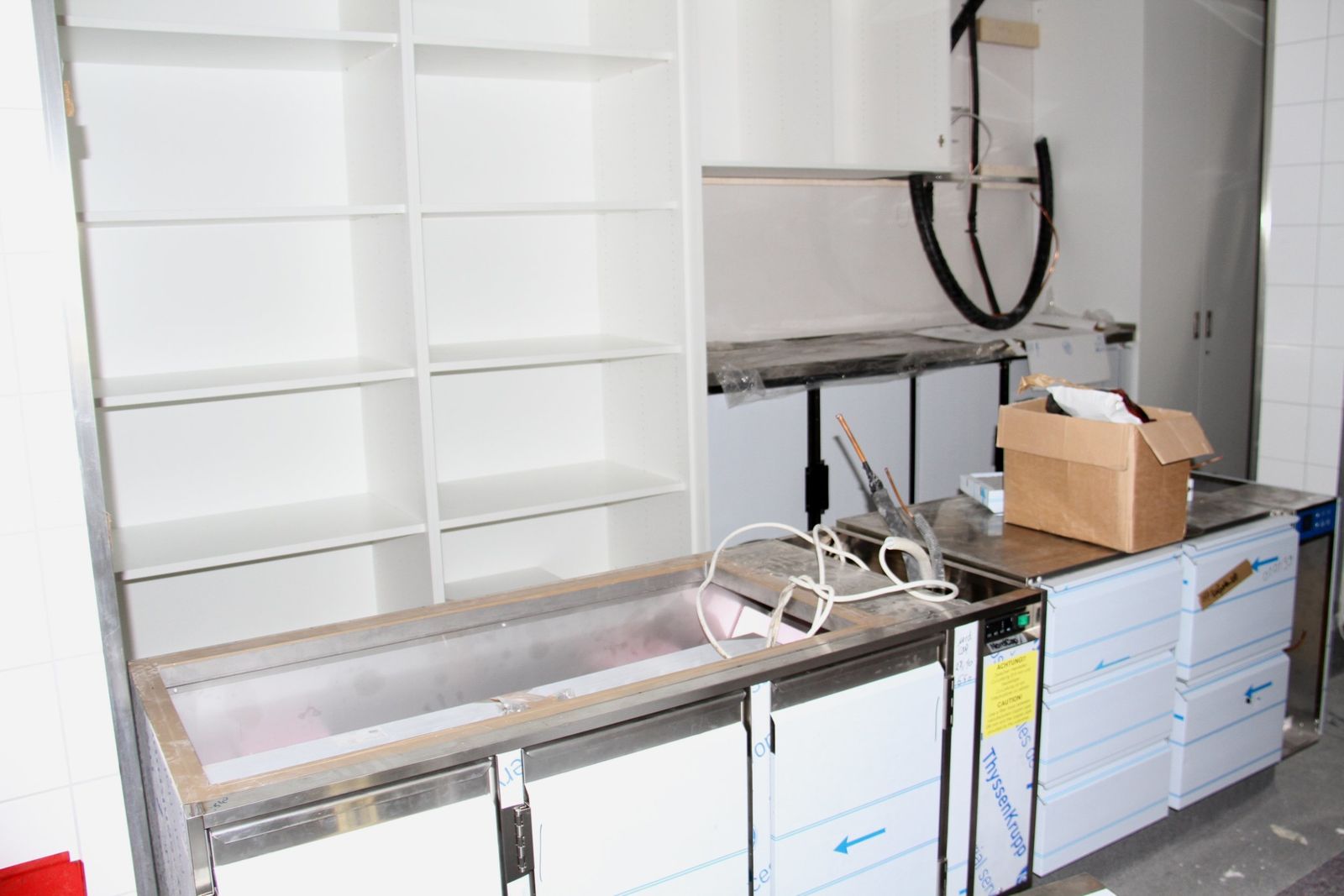

MFS Baustand 28.11.14 05 Restaurant Kueche 1b MFS Baustand 28.11.14 05 Restaurant Kueche 1a MFS Baustand 28.11.14 05 Restaurant Kueche 1c MFS Baustand 28.11.14 05 Restaurant Kueche 4

Wie die Fotos zeigen, gibt es im ganzen Haus noch jede Menge bis zur Eröffnungsfeier am 3./4. Januar 2014  zu tun. Schwerstarbeit verrichten zur Zeit die Monteure der Firma Bortscher, um die 330.000 Euro teure Küche einzurichten.

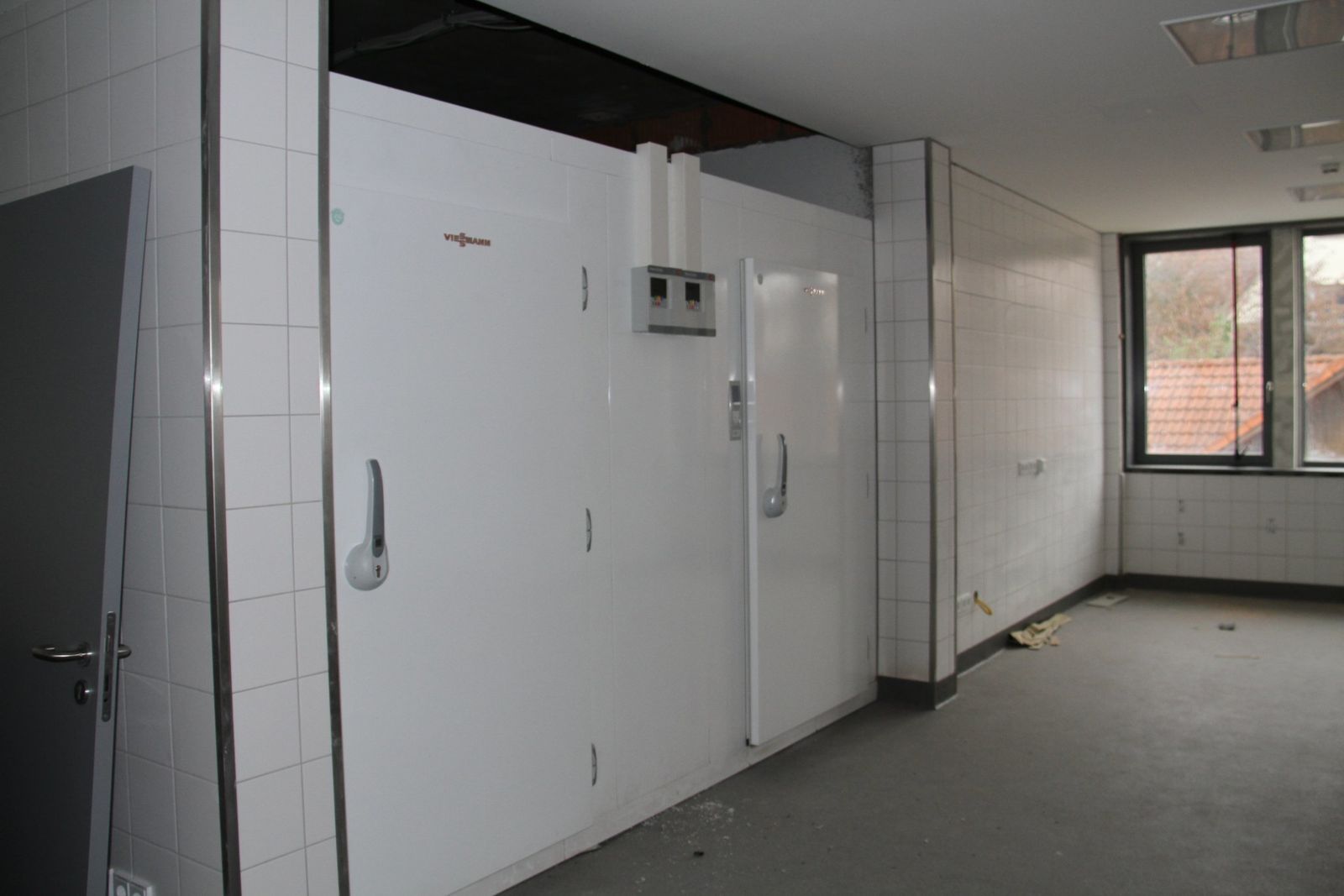

MFS Baustand 28.11.14 05 Restaurant Kueche Cateringraum 1 MFS Baustand 28.11.14 05 Restaurant Kueche Cateringraum 2 MFS Baustand 28.11.14 05 Restaurant Kueche Cateringraum 4 MFS Baustand 28.11.14 05 Restaurant Kueche Cateringraum 3

Der Cateringraum sieht bereits bis auf den Bodenbelag schon ganz manierlich aus (3. Foto = Kühlzelle).

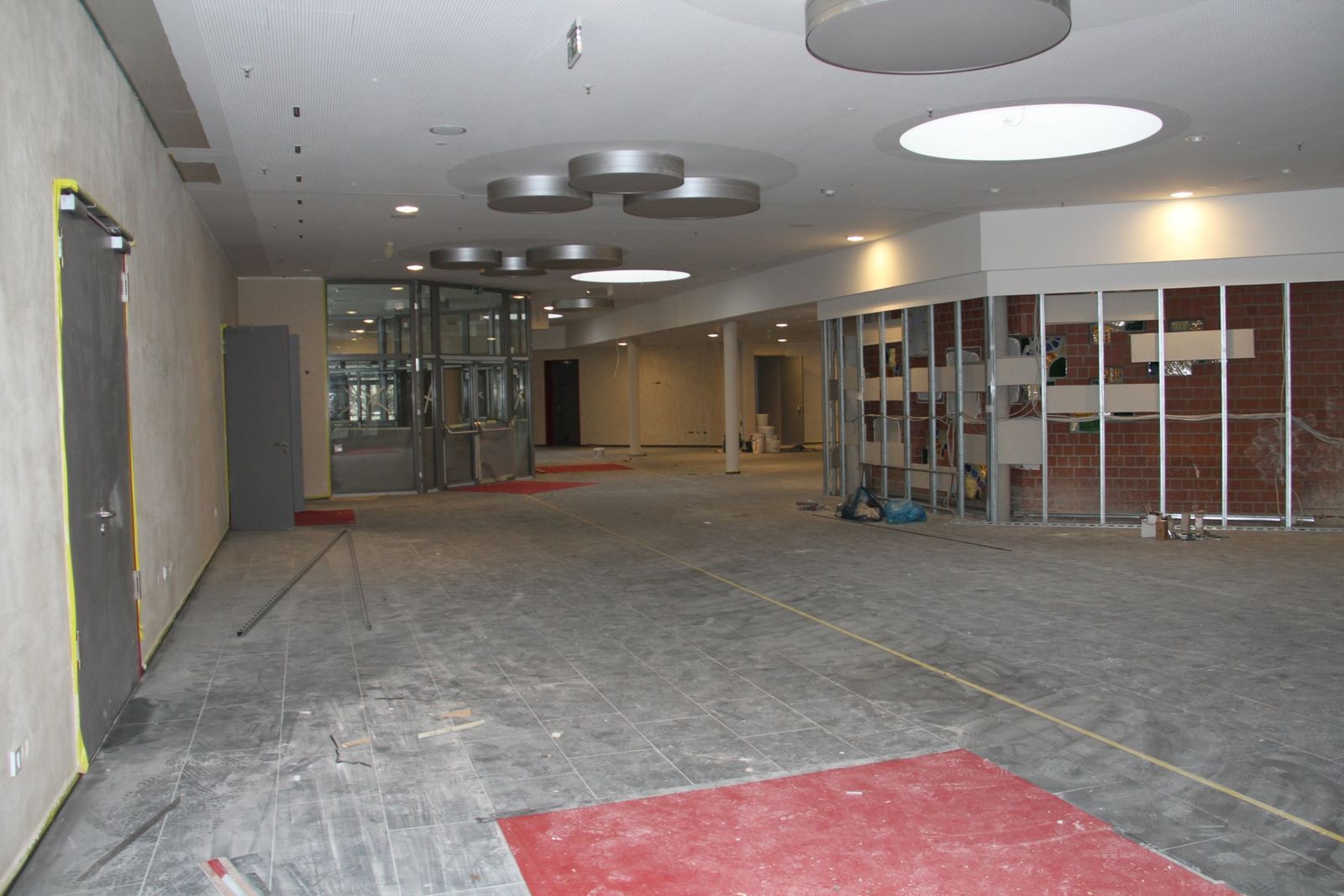

MFS Baustand 28.11.14 03 Eingang MFS Baustand 28.11.14 03 Foyer 1 MFS Baustand 28.11.14 03 Foyer 1a MFS Baustand 28.11.14 03 Foyer 2

Blick in das Foyer

MFS Baustand 28.11.14 03 Saal 0 MFS Baustand 28.11.14 03 Saal 2 MFS Baustand 28.11.14 03 Saal 1

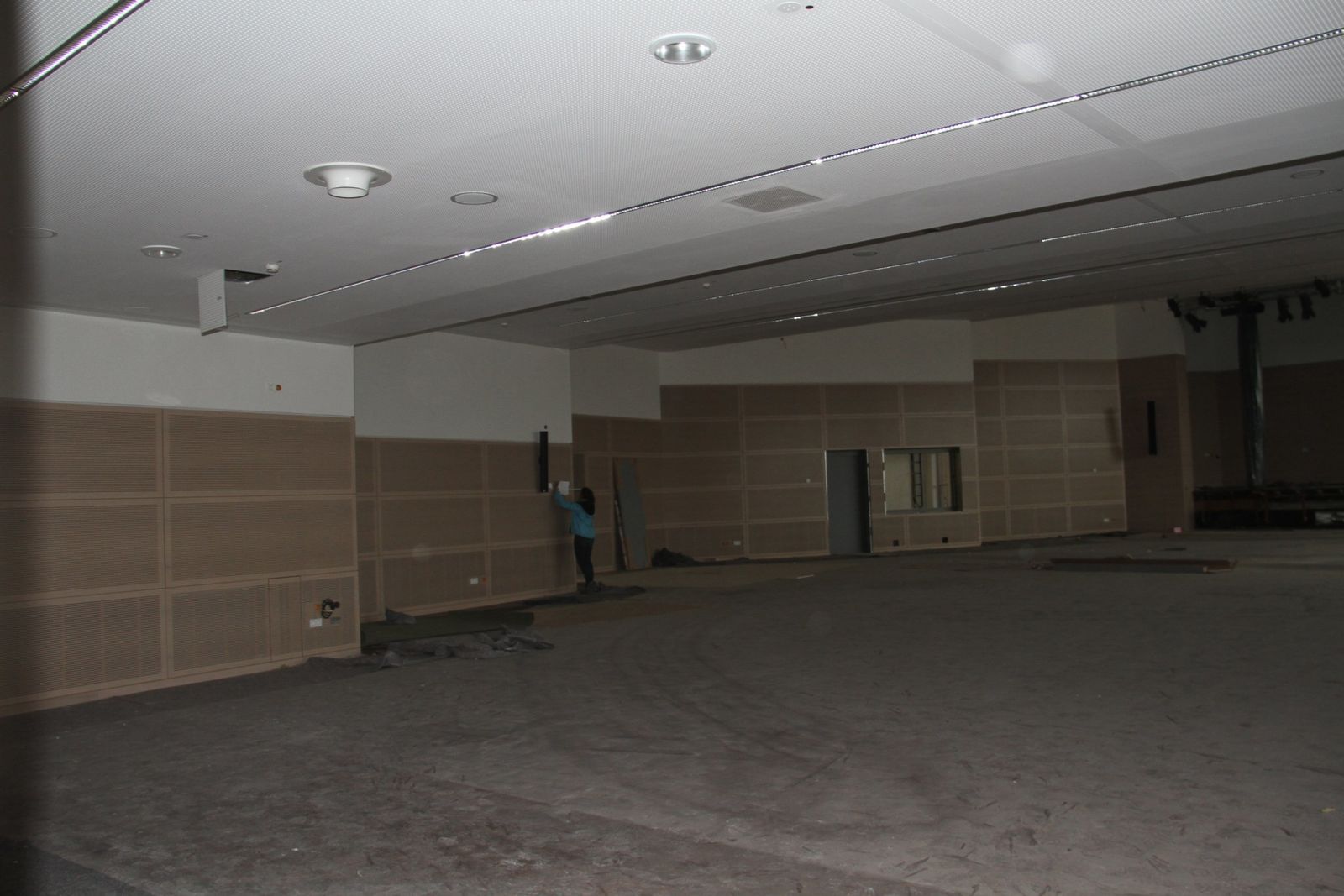

Blick in den großen Saal - hier sind nun die Wandverkleidungen montiert

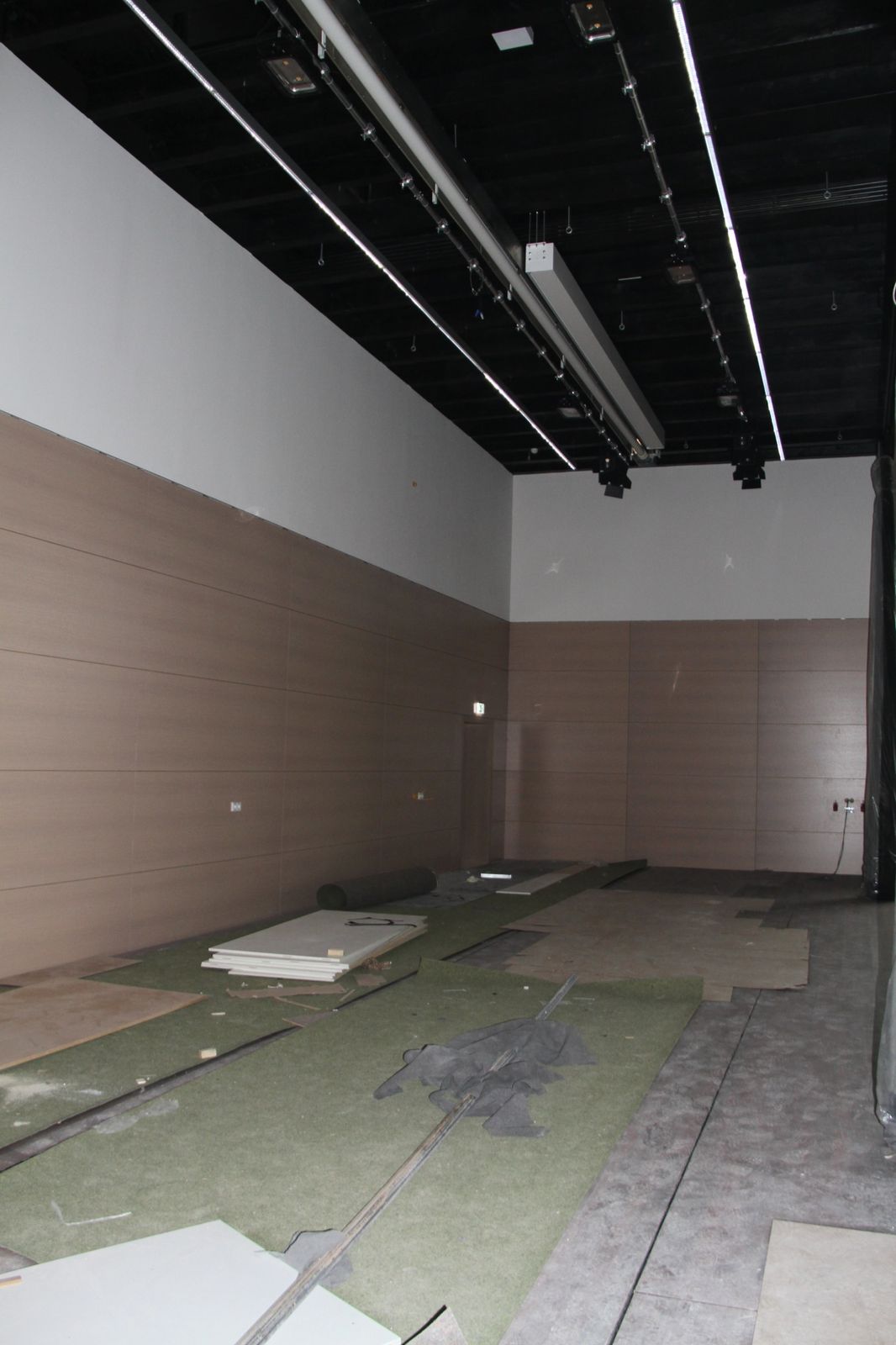

MFS Baustand 28.11.14 03 Saal Buehne 1 MFS Baustand 28.11.14 03 Saal Buehne 2

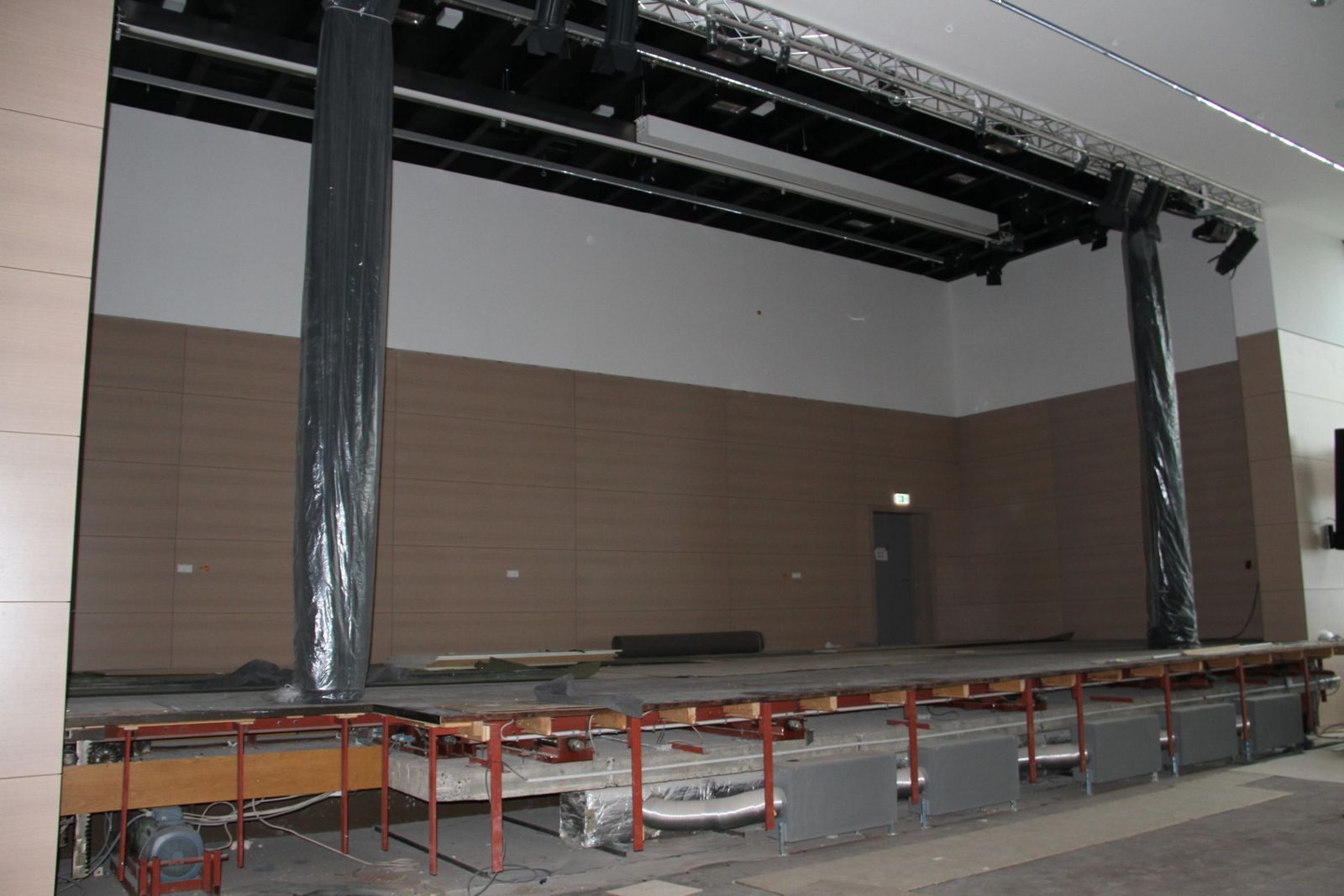

und auf den erhöhten Bühnenraum.

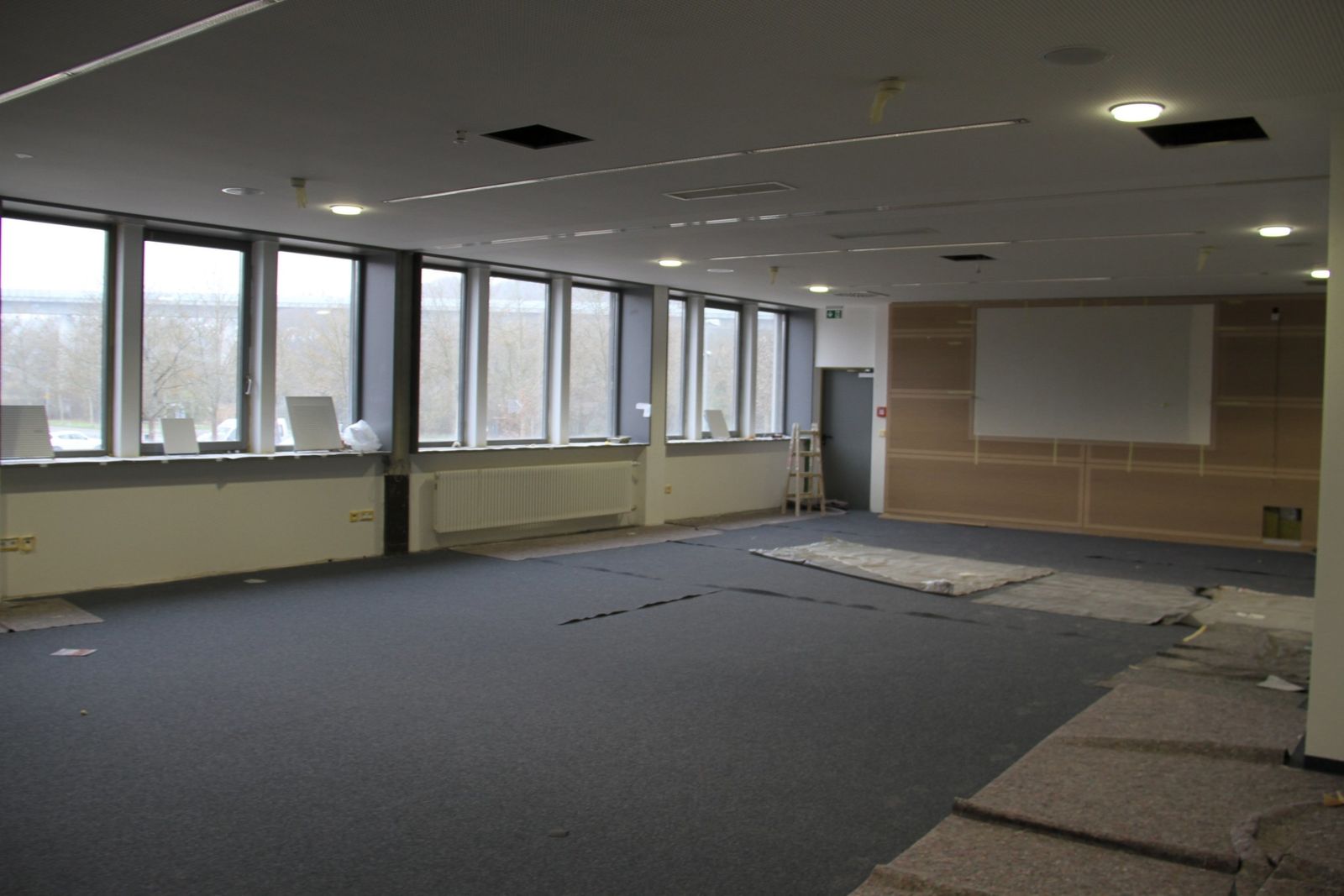

MFS Baustand 28.11.14 04 Konferenzraum alt MFS Baustand 28.11.14 04 Seminarraum 1 MFS Baustand 28.11.14 05 Restaurant Pegasusraum

Tagungsräume (rechts Pegasus-Raum auch für Bewirtung durch Restaurant nutzbar)

MFS Baustand 28.11.14 06 Touristik MFS Baustand 28.11.14 06 Touristik Weinstube alt Touristik Fallstudie MFS 2 Touristik Fallstudie MFS 1c

Gleich neben der Eingangstreppe die neuen Räumlichkeiten der Touristik GmbH Würzburger Land und gegenüber die von ihr künftig mitgenutzte ehemalige Weinstube - auf den Fotos rechts inspiziert durch Professor Theo Eberhard (Dekan der Fakultät für Tourismus der Hochschule München) und Professor Dr. Peter Voigt, die zusammen mit Studierenden eine Fallstudie zum Tourismus Veitshöchheim unter Einbeziehung des Umlandes nördlich von Würzburg erstellen (erfolgt noch eigener Bericht).

MFS Baustand 28.11.14 06 UG Foyer MFS Baustand 28.11.14 06 UG Garderobe MFS Baustand 28.11.14 06 UG Treppenaufgang

Foyer im Untergeschoss mit Garderobe und Treppenaufgang

MFS Baustand 28.11.14 06 umkleideraueme 1 MFS Baustand 28.11.14 06 umkleideraueme 2

Umkleideräume hinter der Bühne

Impressionen vom Außenbereich

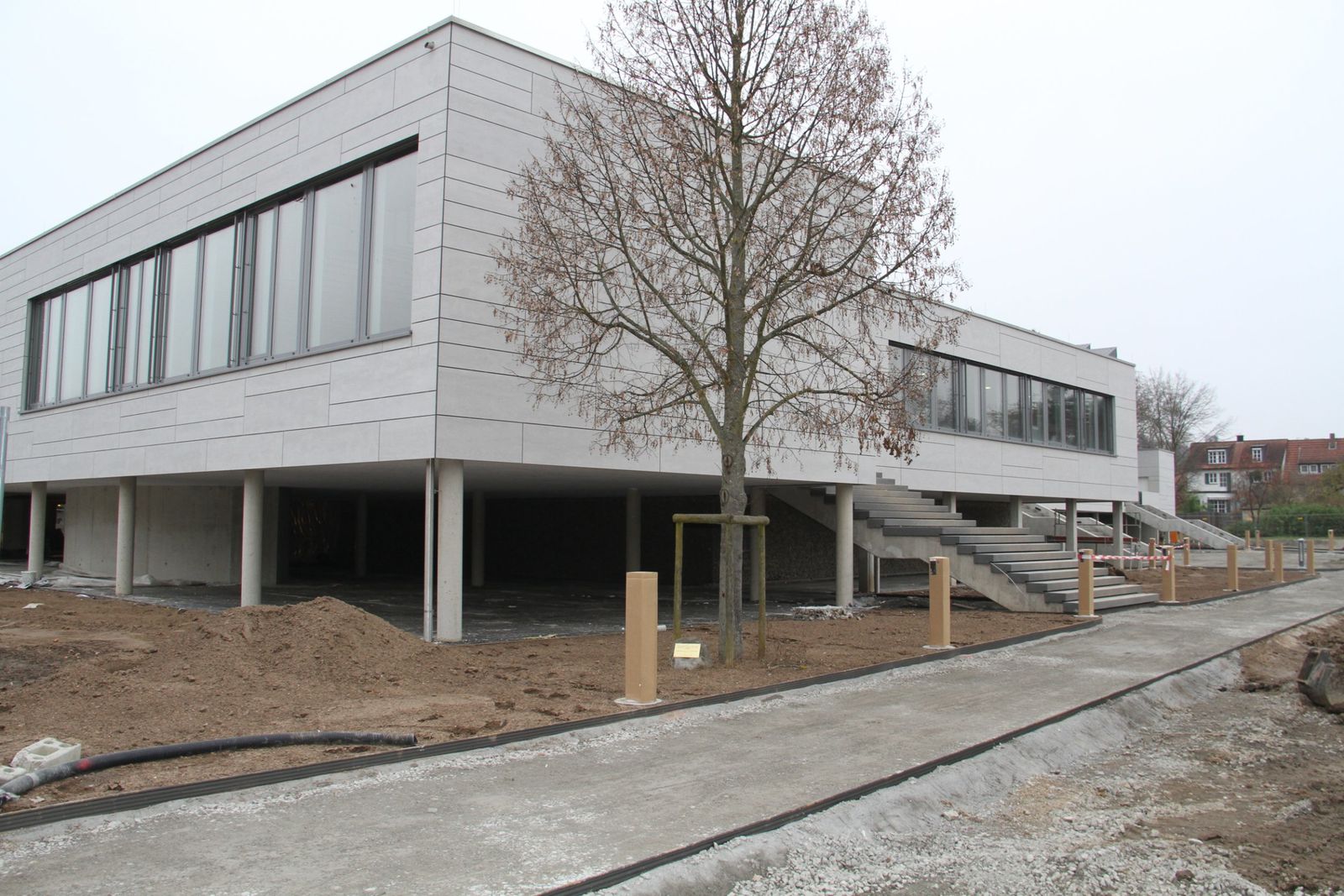

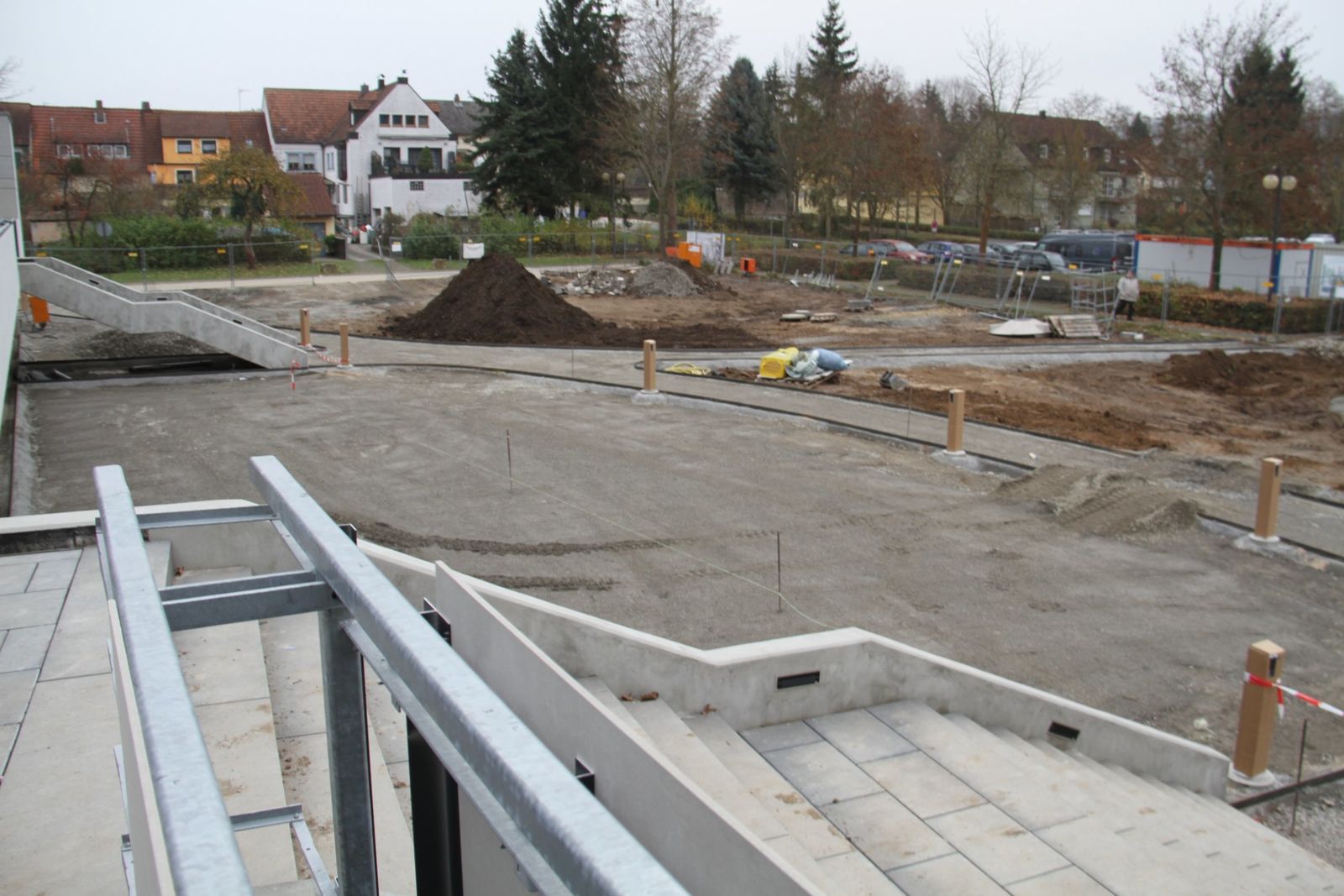

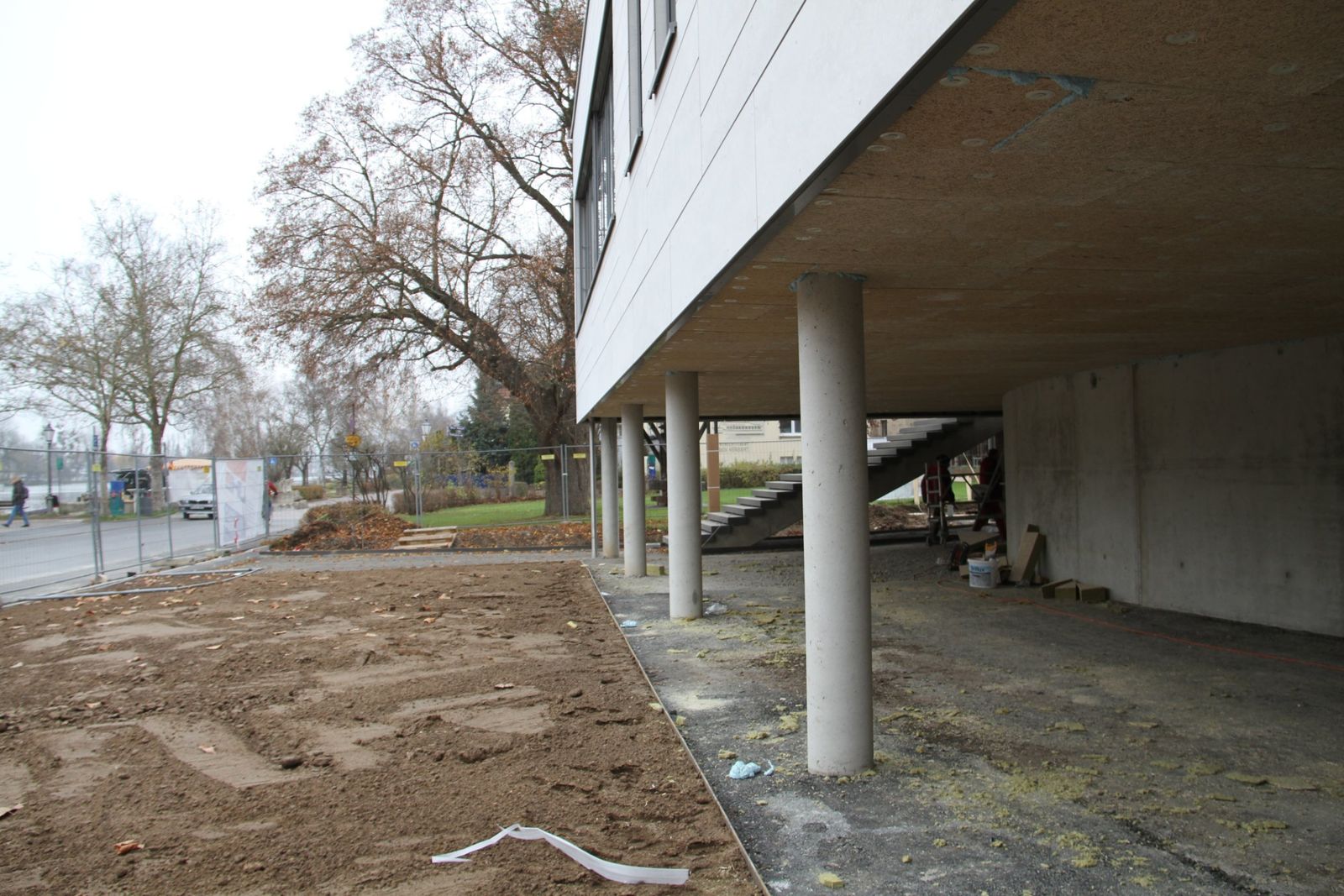

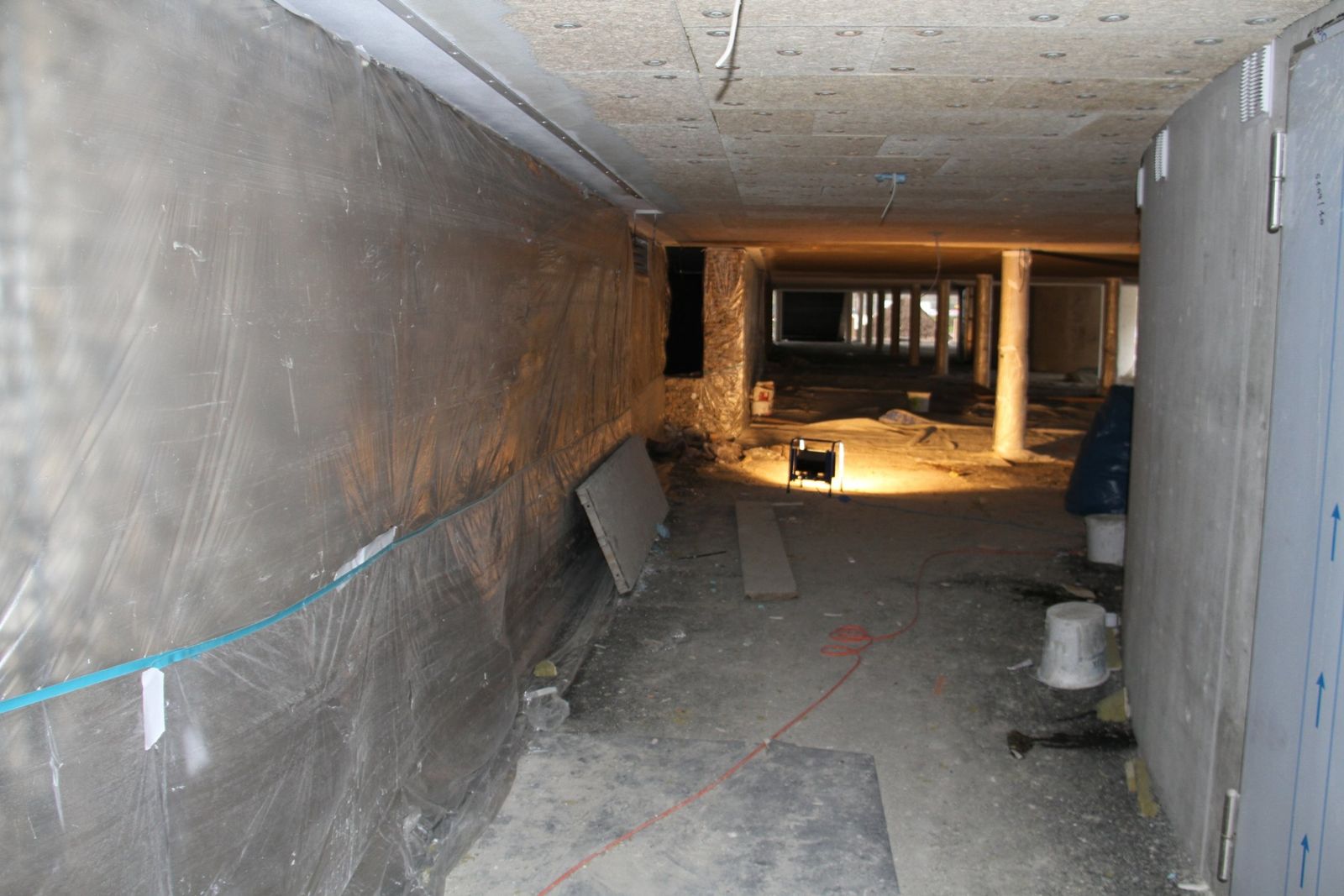

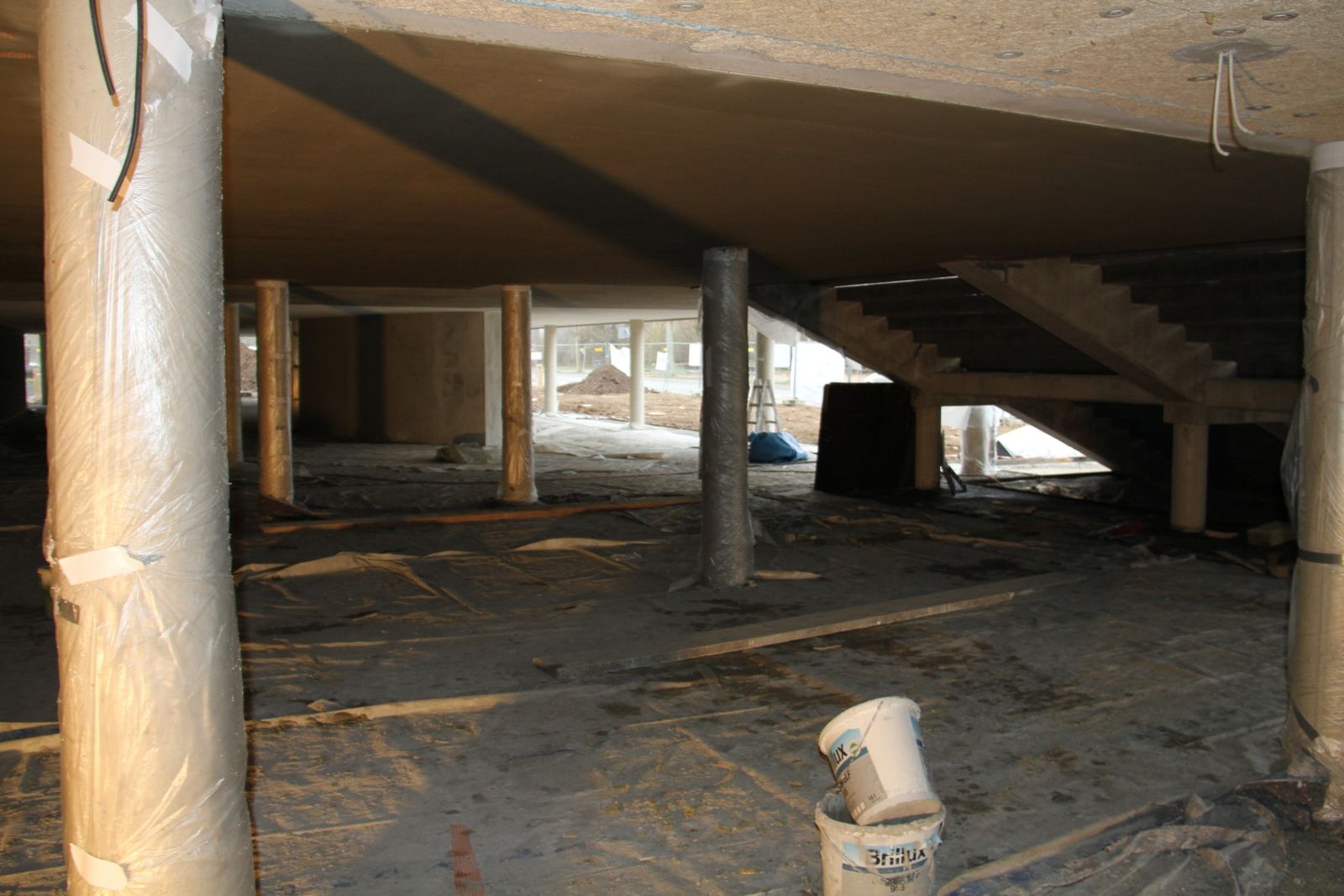

MFS Baustand 2.12.2014 MFS Baustand 28.11.14 07 Außenanlangen 0 MFS Baustand 28.11.14 07 Außenanlangen 0aa MFS Baustand 28.11.14 07 Außenanlangen 1c MFS Baustand 28.11.14 07 Außenanlangen 1a MFS Baustand 28.11.14 07 Außenanlangen 1b MFS Baustand 28.11.14 07 Außenanlangen 0ac MFS Baustand 28.11.14 07 Außenanlangen 6 MFS Baustand 28.11.14 07 Außenanlangen 6a MFS Baustand 28.11.14 07 Außenanlangen 6c
