Nur noch elf Wochen bis zur Eröffnung der kernsanierten und erweiterten Mainfrankensäle - Bauarbeiten unter Volldampf
Auf dieser Fotostrecke zu sehen ist links der Einbau der Ablufthauben für Küchengeräte, dann die Fundamentierung der Pfeiler für die Außenterrasse des Restaurants "Kaskade", im dritten Bild der Beginn der Asphaltierung der Gebäude-Außenflächen und rechts das betonierte Fundament des großen Sprinklerbehälters.
"Bühne frei nach Totalumbau" heißt der Slogan, mit dem die von der Gemeinde gegründete Mainfrankensäle GmbH ab Januar 2015 nach einer zweijährigen Komplettsanierung das für 13,8 Millionen Euro vergrößerte und auf den neuesten Stand der Technik gebrachte Tagungs- und Veranstaltungszentrum offeriert. Bis jedoch am ersten Januarwochenende der große Eröffnungs-Event über die Bühne gehen kann, gibt es für Planer und Bauleute noch jede Menge zu tun.
An allen Ecken und Ende innen und außen wuselt es nur so von Handwerkern. Bis zu 20 Firmen sind nach Angaben der Architektin Manuela Jatz gleichzeitig auf der Riesen-Baustelle.Für sie ist die Bauleitung eine "sehr sportliche Leistung", steht doch über allem der Fertigstellungstermin Ende des Jahres als Maxime. Sie muss den ganzen Tag über ständig präsent sein und den Bauablauf lenken und koordinieren, damit alles ohne große Zeitverzögerung über die Bühne geht. Denn der im Bauzeitenplan ursprüngliche eingeplante Puffer ist nach ihren Worten bereits zusammen geschrumpft. Zum Glück hat sie ihr Büro gleich um die Ecke.
Außenbereich

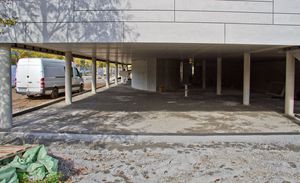

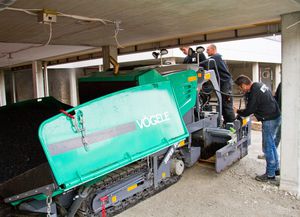

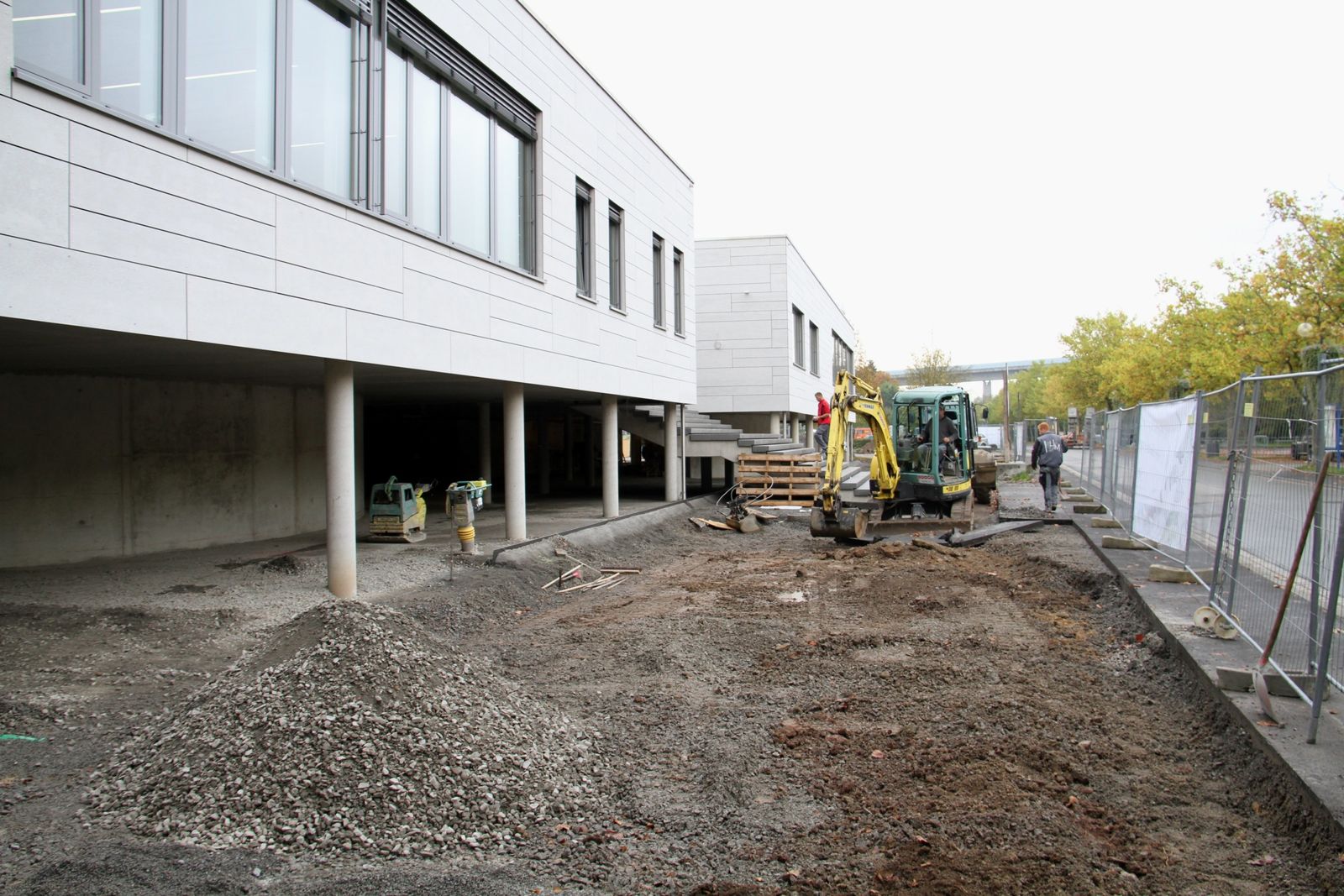

Für die vielen Zaungäste, die hier immer wieder zu beobachten sind, ist vor allem der Baufortschritt rund um die Halle augenscheinlich. So ist die Firma Konrad Bau gerade dabei, bis Ende dieser Woche die Asphalttragschicht unter dem Gebäude aufzutragen.
Während an der einen Stelle schon asphaltiert wird, laufen in anderen Bereichen noch Restarbeiten.
Begonnen haben hier auch die Deckendämmarbeiten, nach dem die Gabionenwände entlang der Hauswand nebst Elektroinstallation zur Beleuchtung der Gabionen vorgerichtet wurden.
Nach Fertigstellung eines neuen Fettabscheiders für die Küche wird hier nun die Grube für die Hebebühne für den Cateringraum ausgehoben und betoniert.

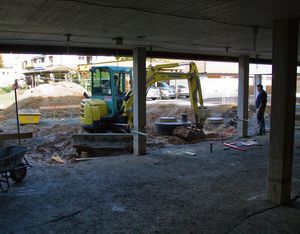

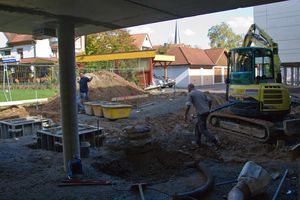

Im Gange sinde auch die Betonierarbeiten für die Pfeilerfundamente der neuen Außenterrasse für das Restaurant Kaskade.
Der Bau eines Sprinkler-Gebäudes hat begonnen. Bedingt durch den hohen Grundwasserstand wird dieses zwei Meter aus dem Gelände herausragen. Es dient einer Wasservorhaltung von 60 Kubikmeter, während die Pumpentechnik im Haus installiert wird.

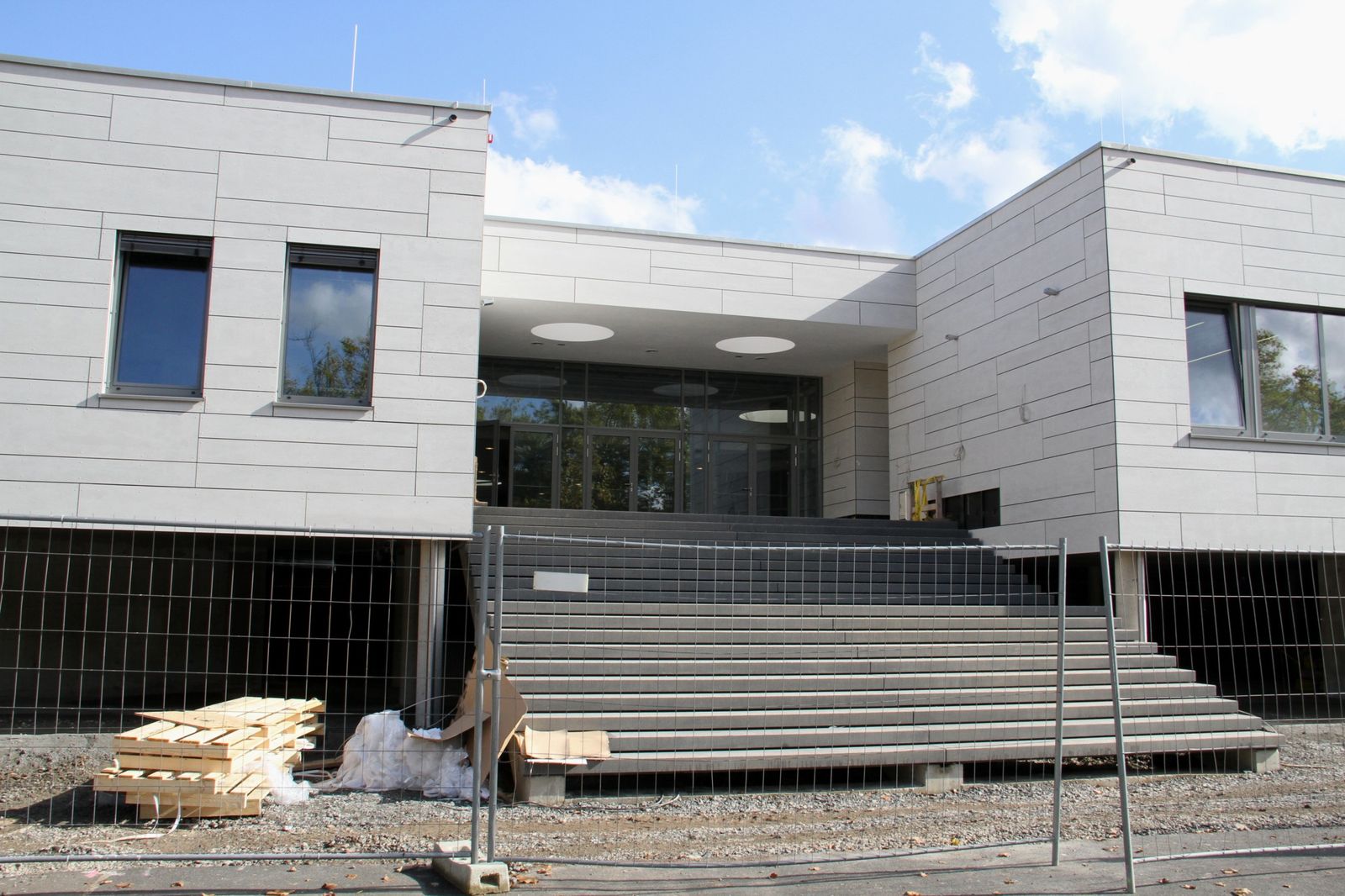

Fertig gestellt werden sollen diese Woche noch die Treppenbeläge, links der Zugang zum Restaurant Kaskade, in der Mitte der Haupteingang an der Mainlände und rechts der Südeingang.
Wenn sich dann im Januar die Türen öffnen, präsentiert sich das neue Erscheinungsbild schon von außen her betont hell und freundlich.
Keine Oberfläche im gesamten Altbestand sieht so aus wie bisher. Lediglich die, die Lage am Main symbolisierenden Glasbausteine an der früheren Backstein-Außenwand am Treppenabgang blieben erhalten, nun allerdings auch von weißem Putz umrahmt.
Saal/Bühne

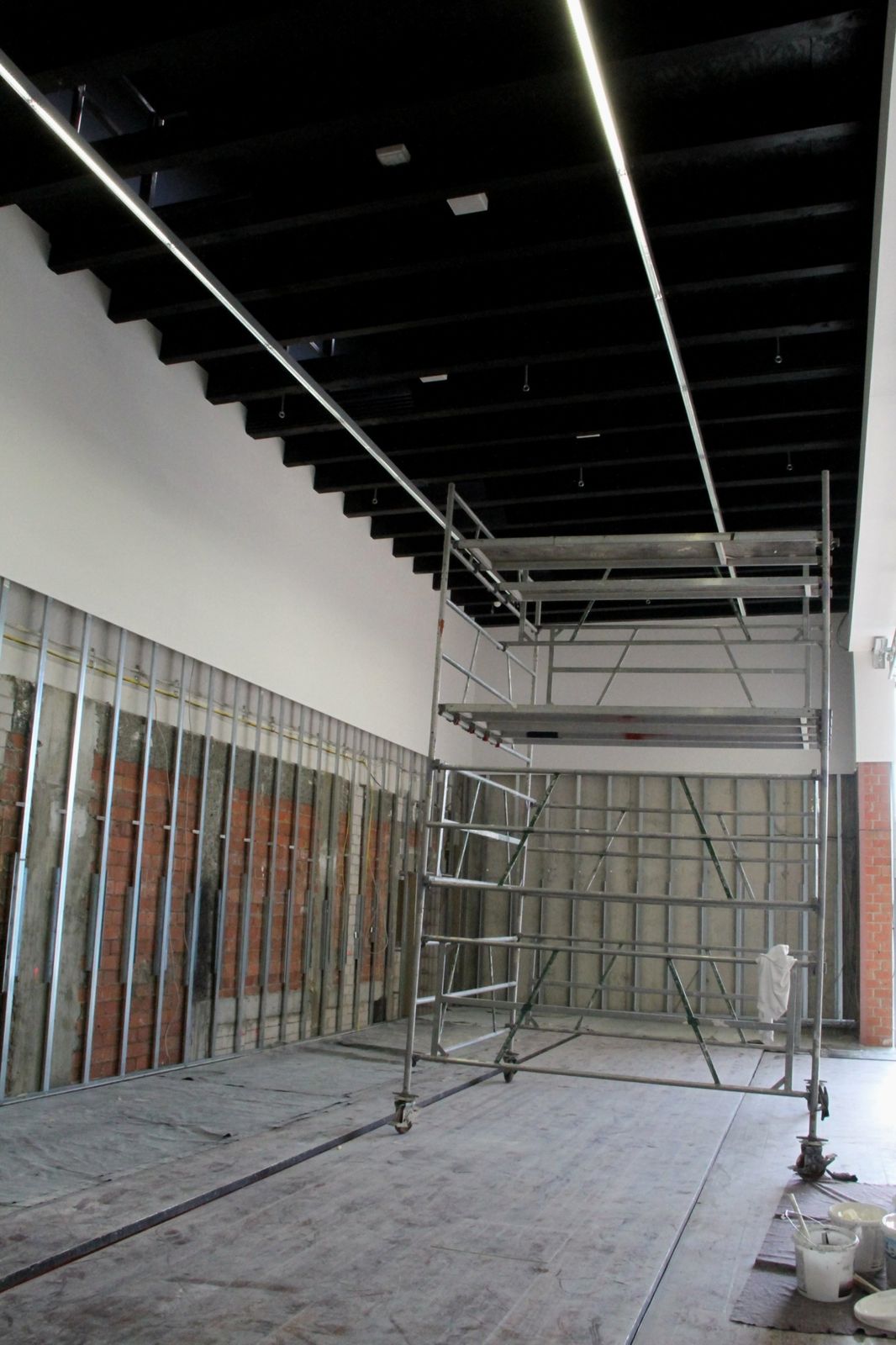

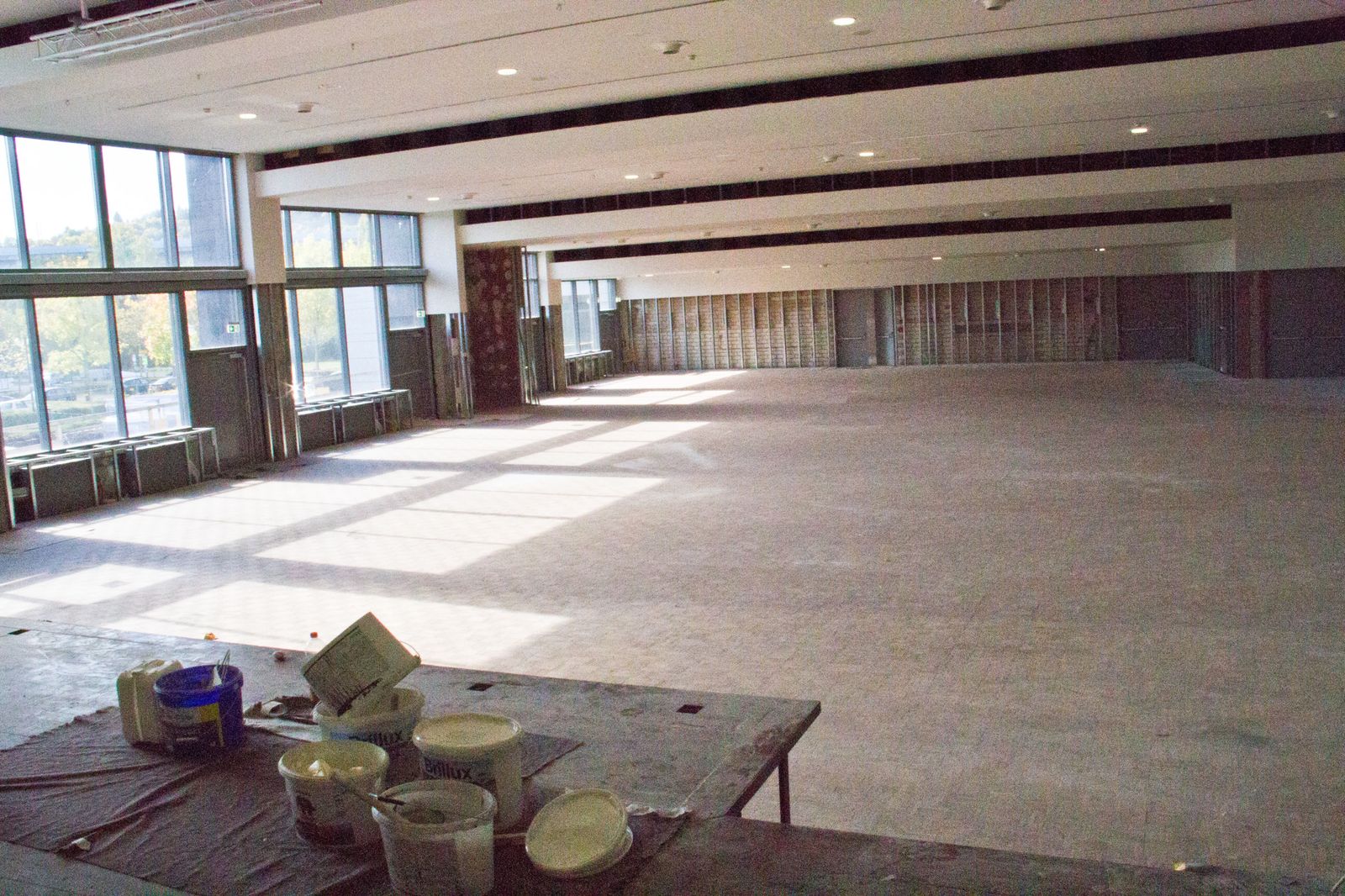

Im großen Saal ist inzwischen der neue Parkettboden samt Hörhilfsanlage verlegt. Das Schleifen und Ölen muss noch erfolgen. Komplett fertig sind die Unterkonstruktion der Wandbekleidung und die Trockenbauwände einschließlich einem zweifachen Anstrich. Für ein angenehmes Raumklima sorgt eine in die Decken eingebaute kontrollierte Be- und Entlüftung.
Die Bühnentechnik der Hubbühne wurde überholt, angeschlossen und funktioniert nun wieder, so dass die Holzoberfläche bearbeitet werden kann. Das Haus wird mit einer hochwertigen Medien- und Eventtechnik ausgestattet. Lastenaufzüge erleichtern die Logistik, wie im Bild rechts im Bereich des Bühnenaufgangs.
Foyer

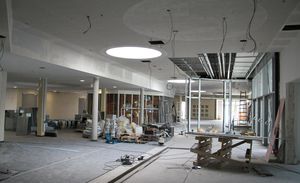

Es wurde das Foyer flächenmäßig vervierfacht und ein großzügiger Garderobenbereich für Künstler geschaffen. Der Boden im Foyer ist zu 90 Prozent gefliest, die Windfangelemente werden momentan montiert, so dass ab kommender Woche sämtliche Anschlussarbeiten fertig gestellt werden können. Der Oberflächenputz (Kalkglätte) wird ebenfalls schon angebracht.
Neubau (Tagungsräume/Geschäftsstelle)
Fünf Tagungsräume, teilweise variabel, von 30 - 135 Quadratmeter mit Blick auf den Main und ausgestattet mit digitaler Medientechnik ergeben neue Nutzungsmöglichkeiten. Hier sind Gewerke wie Möbelschreiner und Vorhänge in Vorbereitung, Aufmaße haben bereits stattgefunden. Fertig sind Deckenabhängungen mit Akustik- und Heiz-/Kühlfunktion, Fenstereinhausungen montiert, Projektionswände und Medienbekleidungen werden errichtet. Die Maler haben den ersten Anstrich, teils sogar den Endanstrich durchgeführt und die Elektroendmontage läuft.
Integriert wird im Eingangsbereich mit direktem Zugang von der Treppe, in räumlicher Verbindung mit der Geschäftsstelle der Mainfrankensäle GmbH nun auch Touristik GmbH im Würzburger Land mit einem kleinen Souvenirshop. Neben Reservierungen von Unterkünften und dem Organisieren von Rahmenprogrammen dient sie auch als Kartenvorverkaufsstelle für Eventim und Reservix. Sie wird auch die Dauerausstellung "Die Welt von Fastnacht in Franken“ betreuen. Im Foyer soll die Ausstellung den Besuchern die Möglichkeit bieten, verschiedene Aspekte der Sendung am originalen Drehort der BR-Produktion „Fastnacht in Franken“ kennenzulernen und selbst einzutauchen in die barocke Faschingskulisse.
In diesem Bereich ist in einem Nebenraum auch die technische Schaltstelle integriert. Zum 1. November 2014 nimmt hier der von der Geschäftsführerin Kerstin Stang eingestellte Veranstaltungstechniker Florian Fischer seinen Dienst auf.
Küche/Gaststätte/Catering

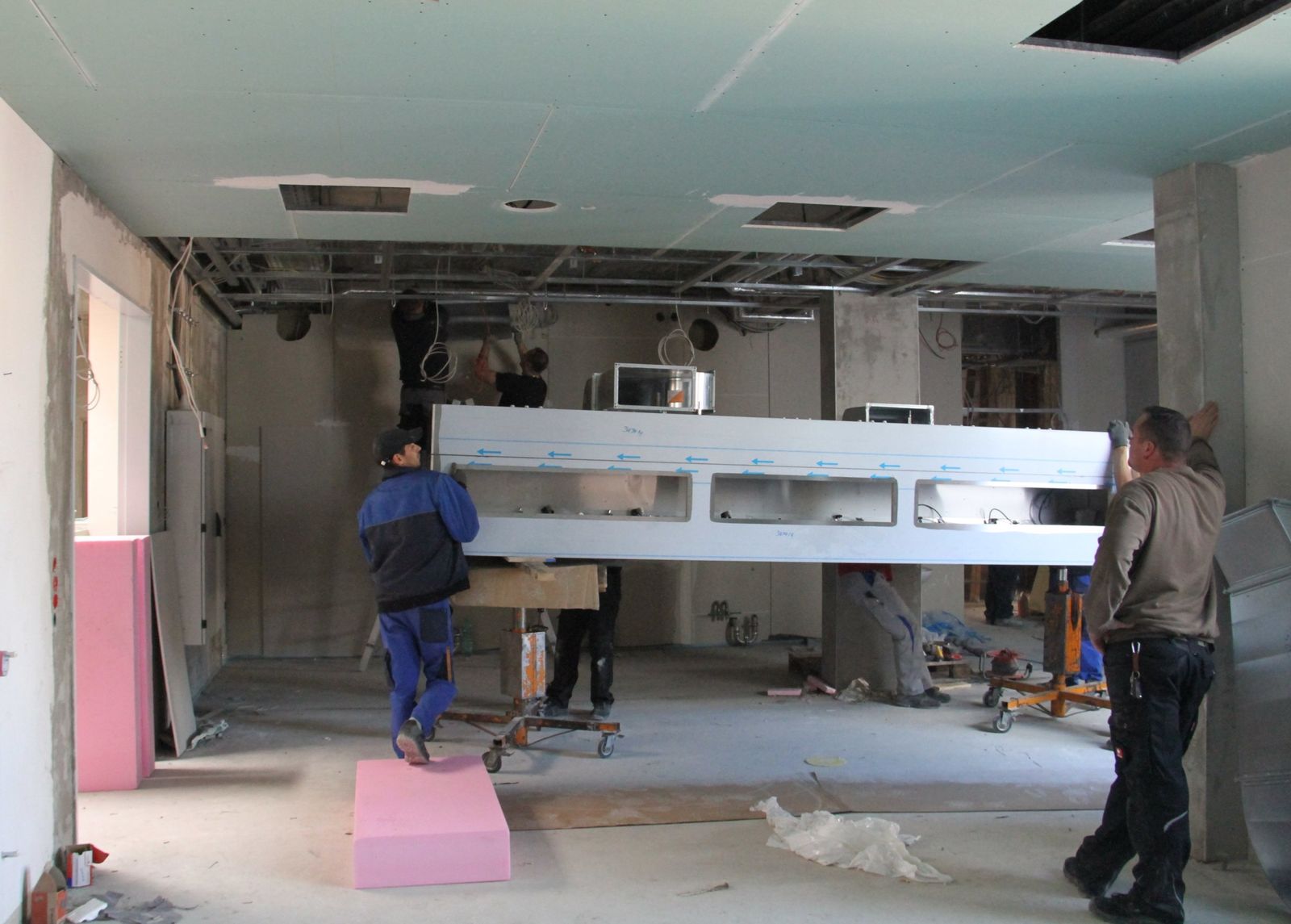

Hier konzentrieren sich die Arbeiten: Lüftungskanäle und Ablufthauben in riesigen Abmessungen werden momentan an die Decke montiert. Die Elektroinstallationen (Rohinstallation) liegen in den Endzügen. Die Küchennebenräume wie Personalraum, Umkleiden und WC`s sind längst fertig installiert, Trockenbauarbeiten abgeschlossen. Installationsvorwände, abgehängte Decken etc.), Fliesenarbeiten beginnen. Die Fliesenarbeiten in den Gaststätten-WC`s schreiten voran. Auch hier ist der Trockenbau längst vollendet.
Im Gange: Fliesenarbeiten am Außenzugang zur Gaststätte "Kaskade" auf der Nordseite und fast fertig auf der Südseite auf dem "Fluchtbalkon" vor den Sälen.
Marketing
Auf Hochtouren läuft in der Geschäftsstelle das Marketing. Ob Tagung, Seminar, Kongress, Messe, Kundenveranstaltungen oder Galadinner, die Mainfrankensäle bieten am Januar ideale Voraussetzungen auf hohem Niveau. Die Räumlichkeiten sind variabel, gut kombinierbar und bieten Platz für 10 bis 800 Personen.
